Projek Kelemahan Lanjutan Patah Hidraulik Dengan Bor Kursus Lama Berarah Dan Subseks
1. Pengenalan
Dalam proses perlombongan arang batu, disebabkan oleh ketebalan bumbung keras, kekuatan batu yang tinggi dan kapasiti galas yang kuat, ia tidak mudah untuk runtuh secara semulajadi selepas perlombongan di muka kerja, yang akan membentuk kawasan besar bumbung yang digantung di goaf, mengakibatkan kepekatan tekanan di hadapan wajah kerja dan masalah seperti spalling, bingkai lantai, Dengan kemajuan muka kerja, kawasan bumbung yang digantung mencapai tahap tertentu, dan bumbung keras runtuh dan berkumpul di kawasan yang besar. Pelepasan tenaga yang dikumpulkan di bumbung dan jahitan arang batu mudah menyebabkan bencana dinamik, kerosakan peralatan dan kecederaan, yang secara serius menyekat pengeluaran arang batu yang selamat dan efisien.
a. Pengubahsuaian besar jalan B.Gangue jatuh antara sokongan
Rajah1 Tingkah laku tekanan lombong di bawah bumbung keras
2. Penyelesaian patah hidraulik yang dipentaskan
Berdasarkan mekanik fraktur, digabungkan dengan pengeluaran dan data geologi kawasan rawatan, digabungkan dengan teknologi pengenalan lapisan utama, lapisan sasaran fraktur telah dioptimumkan, dan seret pelbagai titik yang disegarkan teknologi fraktur hidraulik yang dibahagikan kepada bumbung yang panjang telah digunakan untuk mengawal bencana dinamik bumbung di muka kerja di hadapan. Teknologi ini mempunyai banyak kelebihan, seperti kawalan tepat sasaran Horizon (ralat <0.5m), pelbagai pengaruh fraktur (radius> 30m), melemahkan lebih awal daripada pengeluaran (sebelum perlombongan) dan sebagainya. Dengan menggunakan lubang terbuka peralatan hidraulik yang dipentaskan, bumbung keras telah patah satu demi satu dari dalam ke luar. Lubang tunggal boleh mencapai lebih daripada 10 bahagian pembinaan fraktur, menyedari kelemahan yang berkesan lapisan sasaran dan pelepasan tekanan dan pemindahan tekanan tinggi, dan merealisasikan kelemahan serantau yang melemahkan bencana tekanan lombong yang kuat. Dua bidang penggerudian patah telah diatur dalam skim ini. Borang susun atur adalah 1 kumpulan lubang menegak, dan bahagian itu terletak di batu pasir halus 18m dari bumbung jahitan arang batu 8, dengan sejumlah 6 lubang.
Rajah Skematik Operasi Fraktur Dilancarkan Multi-Titik Seret
Pelan Layout Fig3 untuk membuang lubang
3. Keadaan kerja
Tambang Baode mengambil masa tiga bulan untuk melengkapkan pembinaan retak hidraulik yang dipentaskan dua medan gerudi dan empat lubang bor di muka kerja 81307. Sejumlah 34 bahagian bumbung keras bumbung yang dipentaskan pembinaan telah dijalankan, dengan sejumlah 1727.37m 3 .
a. Gambarajah skematik pam fraktur b. Lubang lubang lubang hidraulik
Rajah 4 Tapak Kerja Fraktur Hidraulik
4. Mencapai pencapaian
Dalam proses operasi fraktur, tekanan maksimum adalah 26.33MPa, kejatuhan tekanan fraktur maksimum adalah 15.55MPa, dan 167 kali penurunan tekanan jelas di atas 3MPa, membentuk patah tiga dimensi yang berkesan, mengurangkan kekuatan keseluruhan bumbung. Melalui analisis dan perbandingan perubahan rintangan sokongan bumbung apabila wajah kerja melewati kawasan patah dan kawasan yang tidak aktif, dapat dilihat bahawa selepas pembinaan patah di medan penggerudian No.2, kekuatan tekanan bumbung berkurangan. Semasa tempoh tekanan berkala, rintangan sokongan dikurangkan daripada purata 457 bar kepada 393.6 bar selepas patah, dengan penurunan sebanyak 13.9%. Julat tekanan dikurangkan dengan ketara, dan dinding lantai dan arang batu pelongsor udara kembali tidak dibangunkan. Fenomena ubah bentuk yang jelas mengesahkan keberkesanan kesan kelemahan bumbung keras.

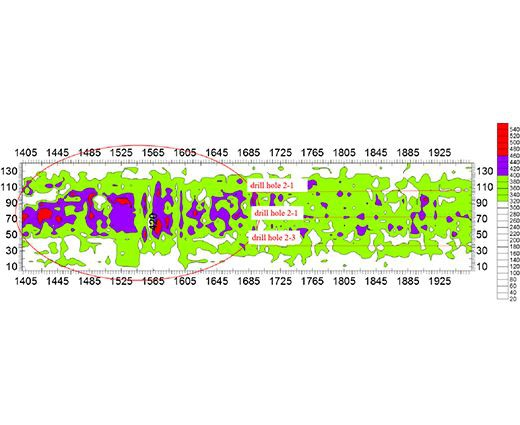

Fig5 Ciri -ciri variasi tiga dimensi penilaian tekanan batu di kawasan patah
Ciri -ciri satah Fig6 Penilaian tekanan tanah dalam medan penggerudian patah
5. FAQ
Q1.Apa kelebihan keretakan hidraulik yang tersegmentasi dalam rawatan bumbung keras?
A1: Patah hidraulik yang tersegmentasi boleh membentuk fraktur tiga dimensi berterusan dan berkesan mengurangkan kekuatan strata dengan merancang selang yang munasabah antara bahagian patah.
Q2. Bagaimana untuk merealisasikan pembinaan patah hidraulik dengan selamat dan cekap?
A2: Reka bentuk skim pembinaan fraktur hidraulik yang munasabah, latihan ketat pengendali dan pemeriksaan, penyelenggaraan peralatan fraktur yang kerap dan penyelesaian masalah yang tepat pada masanya faktor -faktor lain yang tidak selamat.
Q3.Bagaimana untuk memilih lapisan sasaran fraktur?
A3: Memandangkan lapisan utama pertengahan dan rendah, melalui kelemahan utama, ketinggian caving strata bumbung di bawah kesan perlombongan penuh dengan Goaf, membentuk sokongan yang berkesan untuk strata yang melampaui batas, melemahkan atau menghapuskan kesan beban dinamik.
Q4.Bagaimana untuk memilih lokasi bahagian patah?
A4: Menurut situasi penggerudian dan koleksi dan analisis sampel batu, seksyen patah dipilih dalam kedudukan dengan trajektori yang stabil, litologi stabil dan dinding lubang yang agak lengkap.
